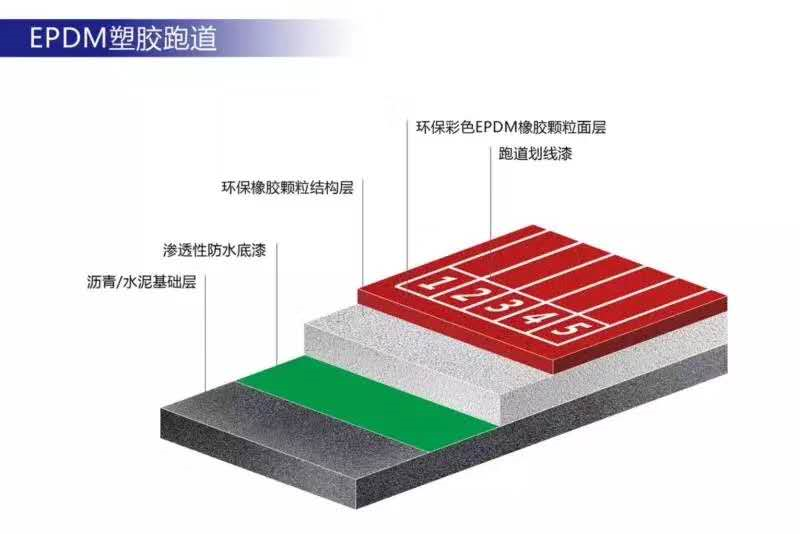

一、EPDM塑膠跑道特點:
EPDM塑膠跑道有五顏六色膠粒層與黑色橡膠底層,材料是三元乙丙橡膠,跑道規格是13mm,EPDM三元乙丙橡膠是乙烯、丙烯以及非共軛二烯烴的三元共聚物,EPDM塑膠跑道主要由EPDM五顏六色膠粒組成,是固定式的賽場跑道材料。
EPDM塑膠跑道主要用于小學或幼兒園的塑料跑道。高彈性,抗紫外線,壽命長,柔韌性好,減輕運動創傷;透水透氣;能以EPDM物料設計所需圖案及各類標志;伸縮性極強,能夠處理因地基結構和冷縮熱脹而產生的問題;耐磨性強,能滿足各級學校長時間,高使用頻率的需要,多種色彩靈活搭配:色彩多樣,且色彩柔軟,顆粒狀表層,防止刺眼光線的反射,漂亮耐久。
二、EPDM塑膠跑道施工工藝:
一 、基礎處理
1、基礎要求
強度達建筑混凝土C20強度以上,無裂縫和起砂現象,平整度為3m直尺誤差≤3mm,有一定排水坡度.
2、基礎清洗
清理基礎雜物和污漬,必要時使用清洗機器進行清洗,以清水潤濕基面,洗刷基面,再用清水沖洗干凈,并圈劃出積水處,使用膠水混合黑膠粉修補平整基礎。清洗干燥后基面應無白色粉化物及浮松物。
3、溫度縫處理
待基礎干燥后,用專用填縫膠涂刷于溫度縫兩側,再用細黑膠?;旌夏z水灌縫(減少基礎熱脹冷縮對填縫材料擠壓變形而影響表面效果),露出基面部分用手提磨機打磨至與基面平整,再用土工布鋪設于溫度縫表面,緩沖基礎冷縮時,和面層的作用力。
4、基層防水
基礎清潔干燥后,在基礎表面均勻滾涂一層專用聚氨酯底涂,底涂滲透到混凝土基礎表面空隙,形成一層密封薄膜,既增強了基礎和塑膠面層的粘合力,又起到防水作用。
二、施工流程
1、半成品的準備
根據鋪設面積計算所需半成品,將所需EPDM顆粒和專用膠水分別放置在操作臺合適的位置上。每天施工前制作小樣測試,測試通過后方可進行大面積鋪設。
2、測劃底線
為合理安排攤鋪工作量,必須先在基礎上按照設定的方案測量劃好分界線,將整個場地分成條塊,然后按條按塊進行攤鋪。為保證排水暢通和接縫少等要求,采用先內后外圈的施工程序。
3、基礎刷涂
基礎驗收合格后,首為了加強基礎與面層材料的粘接度,先在基礎上刮一層專用膠水與稀釋劑按一定比例混合的混合溶液,用滾刷沾膠水均勻涂布,待干后開始攤鋪底層的黑顆粒。
4、底層攤鋪
用EPDM顆粒(2-4mm)和專用膠水按7:1重量配比,用攪拌器械在攪拌區攪拌均勻,用送料車送到預先劃好界線處,用刮尺攤鋪,用滾碾子壓實(在條件和面積適合的情況下,可以使用專業攤鋪機攤鋪),要注意密實度,平整度、厚度,反復滾壓,待底層固化后開始面層攤鋪,經過二至三小時的固化,再次用滾碾子壓實,不平整的地方用鏝刀拍打平整,如鏝刀、滾碾子粘顆粒,沾少許稀釋劑起到光滑的作用。
5、面層攤鋪
用EPDM顆粒(1-3mm)和專用膠水按5:1重量配比,用攪拌器械在攪拌區攪拌均勻,用送料車送到預先劃好界線處,用刮尺攤鋪,用滾碾子壓實(在條件和面積適合的情況下,可以使用專業攤鋪機攤鋪),要注意密實度,平整度、厚度,反復滾壓,經過二至三小時的固化,再次用滾碾子壓實,不平整的地方用鏝刀拍打平整,如鏝刀、滾碾子粘顆粒,沾少許稀釋劑起到光滑的作用。
6、標志線的測劃
按照圖紙?jiān)O(shè)計籃球場尺寸進行測量,劃出球場標志線,正確使用經緯儀,鋼卷尺等測量工具,按標準測量確定各種標志線的位置,反復測量,校核確認無誤以達要求的精確度,方可用記號筆(特種鉛筆)在面層上劃線做記號,劃線后需經體育工藝員復核,直線部分用鑒定過的鋼卷尺(包括尺長校正、溫度校正)進行復核,確認符合標準后,方可按規定的標志噴漆,噴漆時,要反復檢查標志線寬度是否符合規定,如不符合應及時調整。
三、施工控制要點
1、質量控制要點
鋪裝施工過程包括配料、送料、喂料、攤鋪、修邊等工序,
配料攪拌:配料工序的任務是將橡膠顆?;駿PDM顆粒與專用膠水按比例計量,經攪拌制成合格的料待用,專配兩人負責配料工作,每天施工前必須校準計量稱,施工隊長每3鍋料抽檢1次,確保配比正確,攪拌時先放顆粒,后加膠水,采用專用工具,嚴格按照 攪拌à 翻整 à推扒à 攪拌 的流程操作兩遍,確保材料攪拌均勻,配料工作如果發現自己的配料發生錯誤,必須及時將攪拌鍋中的錯誤膠漿進行處理。
送料:送料工序的任務是將合格的料及時送至攤鋪地點,避免材料固化過快而影響施工質量。
喂料:喂料工序的任務是將基礎上的料推至攤鋪位置,用鋁合金刮尺初步刮平混合料,使顆粒之間的棱角彼此全面接觸,避免出現空鼓和虛接現象,為下一步的攤鋪工序做好前期準備。
攤鋪:攤鋪工序的任務是將配好的料均勻的攤鋪在模腔內,同時確保材料的密實度、厚度和平整度。
?。?) 厚度控制
施工現場采用直徑5mm的尼龍繩搭建模腔,確定厚度參照點,攤鋪操作工須時刻檢查裝在刮尺兩邊控制厚度的標尺,如果發現標尺的高度達不到規定的厚度,必須及時調整到規定的厚度,同時施工隊長每鍋料隨機抽檢10個點,采用探針測量檢測厚度控制情況,一旦發現不合格立刻進行處理,確保問題不遺留。
(2) 平整度和密實度的控制
在上道工序的基礎上,攤鋪操作工采用鏝刀沿垂直方向來回兩次抹平混合料,力度適中,以感覺到顆粒回彈為準,施工隊長負責復查,保證無顆粒翹起,顆粒虛接現象,每施工一個區域,采用鋁合金刮尺測量平整度,通過后方可進行下個區域鋪設,在底層黑顆粒施工完成后,用塑料薄膜覆蓋確保無雜物灰塵,這樣能保證底層和面層的密實度和粘合力,不出現脫層現象。
修邊:修邊工作的任務是做好接縫的修整,修邊操作工必須來回檢查接縫邊,如果發現新鋪面高于已固化面(或模條邊),必須及時將該處的多余料移走,如果發現新鋪面低于已固化面(或模條邊),必須用新配料將該處補足至固化面(或模條邊)。
2、催化劑的使用
在正常溫度條件下(地表溫度18℃以上),一般不使用催化劑,也可根據氣溫和相對濕度調整催化劑用量,使之固化速度控制適當,根據當前的氣溫,催化劑比例一般占專用膠水的3‰左右,專用膠水貯存時,桶蓋要擰緊,不能有水分侵入,否則會固化報廢。
